Neubau des Pumpwerks Eisenheim in Oberhausen

Mitten im Herzen des Ruhrgebiets, im Schatten des Gasometers und unweit des Einkaufszentrums Centro, entsteht ein technisches Großprojekt: der Neubau des Pumpwerks Eisenheim. Das alte Bestandsgebäude – ursprünglich aus dem Jahr 1957 und nachgerüstet im Jahr 1970 – wird durch dieses Projekt abgelöst.

Neubau Pumpwerk Eisenheim: Regenwasserbehandlung, Hochleistungspumpen, Tiefbau

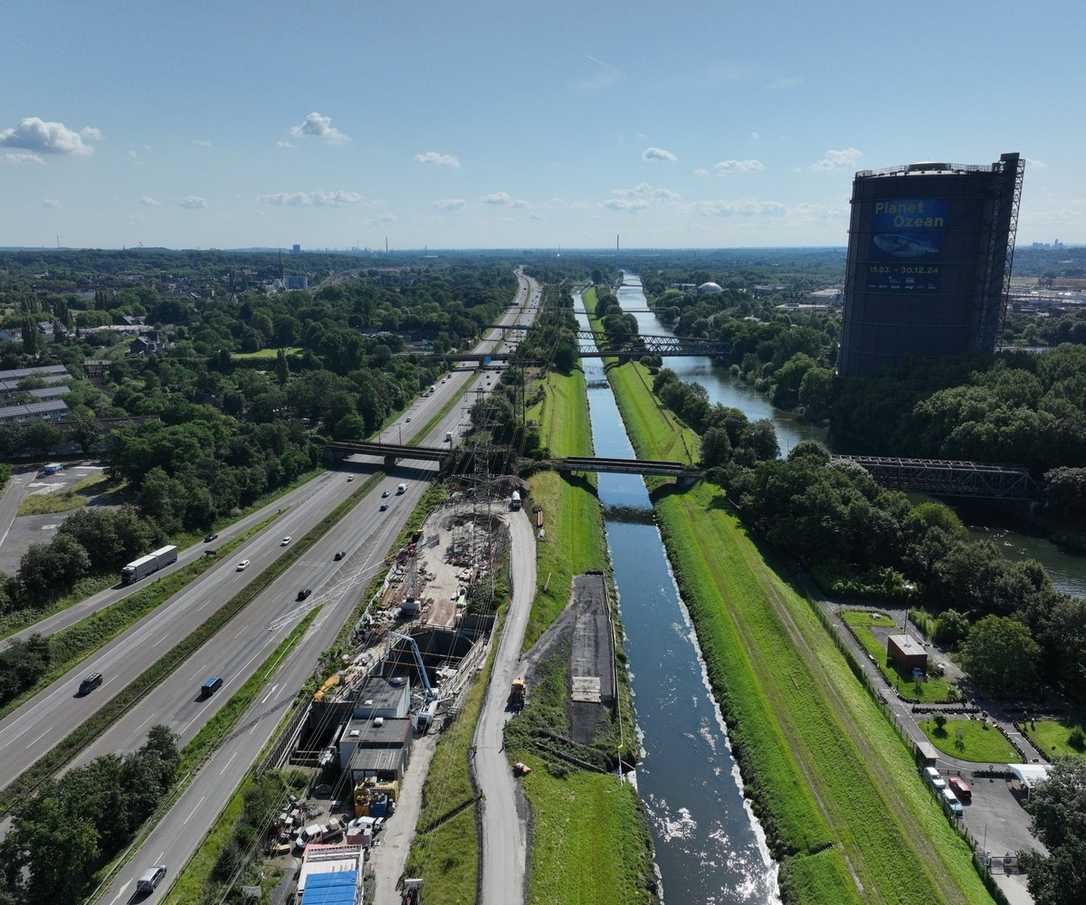

Im Herzen des Reviers: Direkt zwischen Autobahn A42, Emscher und dem Gasometer Oberhausen entsteht das neue Pumpwerk Eisenheim – ein Schlüsselprojekt für die regionale Wasserwirtschaft. | Foto: Echterhoff

Im Auftrag der Emschergenossenschaft realisiert die Firma Echterhoff seit Mai 2023 den Neubau – mit einer geplanten Fertigstellung im August 2025. Die Investitionssumme beträgt 16,8 Millionen Euro.

Regenwasserbehandlungsanlage für die Region

Bei dem Bauvorhaben handelt es sich um eine moderne Regenwasserbehandlungsanlage. Ziel ist es, das bereits vorgeklärte Regenwasser aus angrenzenden Stadtteilen sowie der Autobahnentwässerung zu sammeln und über den Emscherdeich in die Emscher zu pumpen.

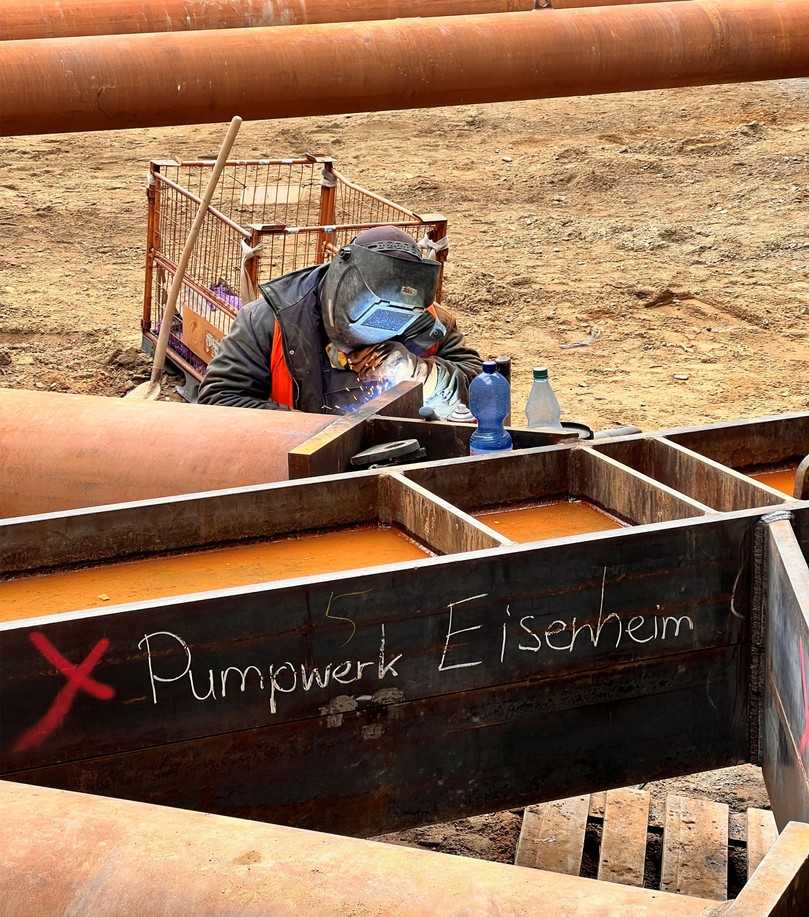

Präzisionsarbeit gefragt: Ein Facharbeiter verschweißt massive Stahlträger in der Baugrube – nur wenige Meter entfernt verlaufen empfindliche Versorgungsleitungen. | Foto: Echterhoff
Präzisionsarbeit gefragt: Ein Facharbeiter verschweißt massive Stahlträger in der Baugrube – nur wenige Meter entfernt verlaufen empfindliche Versorgungsleitungen. | Foto: Echterhoff

Das Baufeld liegt zwischen Emscher, der Autobahn A42 und einer Amprion-Hochspannungsleitung. Letztere begrenzt die Arbeitshöhe auf nur 17 Meter – eine enorme Einschränkung für Großgeräte. Zusätzlich verlaufen Wasserstoff- und Ethylenleitungen der Firma Evonik mit nur einem Meter Abstand zur Baugrube, was größte Präzision und höchste Sicherheitsstandards verlangt.

Beeindruckende Zahlen, beeindruckende Leistung

Die Pumpwerksanlage wird mit vier Hochleistungspumpen ausgestattet, die jeweils 1.700 Liter pro Sekunde fördern. Ergänzt wird dies durch eine Tagwasserpumpe mit 200 l/s – zusammen ergibt sich eine Gesamtförderleistung von beachtlichen 7.000 l/s.

  • Bauzeit: 05/2023 bis 08/2025
  • Auftragssumme: 16,8 Mio. Euro
  • 3.500 m Prüfbohrungen und 12.000 m³ Bodenaushub
  • 3.300 m² Bohrpfahlwand und 1.440 m² Stahlspundwand
  • 3.000 m³ konstruktiver Beton, 4.300 m² Schalung und 400 t Bewehrung
  • 29.000 t Bodenentsorgung

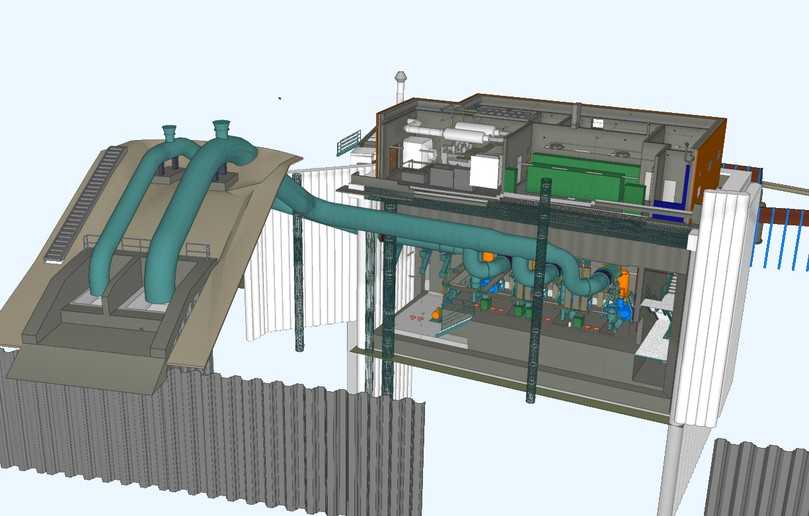

Digital geplant: Das 3D-Modell des neuen Pumpwerks Eisenheim zeigt die komplexe Technik im Inneren der Regenwasserbehandlungsanlage – inklusive Rohrsystem, Pumpen und Technikzentrale. | Foto: Echterhoff
Digital geplant: Das 3D-Modell des neuen Pumpwerks Eisenheim zeigt die komplexe Technik im Inneren der Regenwasserbehandlungsanlage – inklusive Rohrsystem, Pumpen und Technikzentrale. | Foto: Echterhoff

Digital, innovativ, clever

Das Projekt ist Teil der BIM-Initiative der Emschergenossenschaft und eines von zehn Referenzprojekten für digitale Bauplanung. In enger Zusammenarbeit mit der Björnsen Beratende Ingenieure GmbH wurde das Bauwerk vollständig dreidimensional modelliert.

Auch auf der Baustelle selbst setzt Echterhoff auf Fortschritt: Erstmalig wird Flüssigboden in Eigenregie hergestellt. Dabei wird vorhandenes Material aufbereitet und mit einer Spezialschaufel in Mengen von 50–60 m³ pro Tag wiederverwertet.

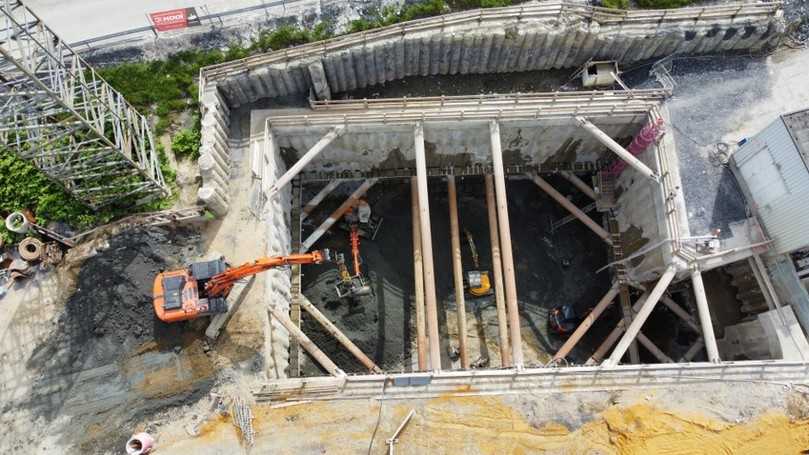

Tiefbau mit System: Die Baugrube für das neue Pumpwerk misst bis zu 16 Meter Tiefe und ist aufwendig mit massiven Aussteifungen gesichert. | Foto: Echterhoff
Tiefbau mit System: Die Baugrube für das neue Pumpwerk misst bis zu 16 Meter Tiefe und ist aufwendig mit massiven Aussteifungen gesichert. | Foto: Echterhoff

Die wichtigsten Baumaßnahmen sind weitgehend abgeschlossen. In den nächsten Schritten werden die Ausbaugewerke in Angriff genommen:

  • Installation von vier Hochleistungspumpen zur Förderung von insgesamt 7.000 l/s
  • Verlegung von Druckrohrleitungen bis DN 1800
  • Implementierung der Netzersatzanlage und Montage von drei Transformatoren
  • Ergänzende Gewerke: Klimatechnik, Fenster, Trafotüren und eine PV-Anlage auf der Dachfläche

Rohrpost abonnieren!

Wir graben für Sie nach Neuigkeiten. Die Ergebnisse gibt es bei uns im Newsletter.

Jetzt anmelden!

Ich akzeptiere die Datenschutz-Bestimmungen.
Newsletter Anmeldung
Newsletter Anmeldung

Mit dem Bau des neuen Pumpwerks Eisenheim zeigt Echterhoff erfolgreich, wie moderne Technik, digitale Planung und umweltfreundliches Bauen heute Hand in Hand gehen.
