Wenn der Platz fehlt

Bei Tiefbauarbeiten in schmalen innerstädtischen Straßen spielt der vorhandene Platz eine wesentliche Rolle. Einen guten Ansatz verfolgt die Stadt Hannover bei der Erneuerung eines Mischwasserkanals in einer kleinen Anliegerstraße im Stadtteil Südstadt. Durch den Einbau von Flüssigboden in den verbauten Gräben können die Grabenbreiten so schmal gehalten werden, dass Mensch und Maschine rund um die Baustelle ausreichend Bewegungsfreiheit bleibt.

Flüssigboden in Hannover: Wenn der Platz fehlt
Bei der Sanierungsmaßnahme im Sonnenweg in Hannover herrschen beengte Verhältnisse. | Foto: BQF e.V.

Anzeige
Regenwassermanagement auf Bahnhöfen macht Stationen fit für die Zukunft

Regenwassermanagement auf Bahnhöfen macht Stationen fit für die Zukunft

Hauraton hat spezialisierte Lösungen, die bei der Neugestaltung von Bahnhöfen für ganzheitlichen Regenwassermanagement eingesetzt werden.


Im Januar 2024 starteten die Baumaßnahmen im rund 200 m langen Sonnenweg. Geplant war es, den abgängigen Mischwasserkanal DN 300 und 29 Hausanschlüsse in Teilabschnitten von je 20 m mit PE-HD-Rohren DN 300 und DN 400 zu erneuern. Sven Kuschla, Sachgebietsleiter Kanalbau bei der Stadtentwässerung Hannover, erläutert die Baumaßnahme: „Eigentlich handelte es sich hier um eine ganz normale Sanierungsmaßnahme der unterirdischen Infrastruktur, so wie sie in unserer Stadt an vielen Stellen vorkommt. Eine Besonderheit bestand jedoch darin, dass sich sehr dicht an der zu sanierenden Kanaltrasse eine Fernwärmeleitung befindet. Diese durfte durch die Baumaßnahme auf keinen Fall beschädigt werden. Außerdem war der alte Mischwasserkanal durch zahlreiche weitere Leitungen überbaut. Von Trassenfreiheit konnte also keine Rede sein. Die Aufgrabungen der Kanaltrasse mussten daher sehr behutsam erfolgen. Die Grabenbreiten waren möglichst schmal zu halten; an eine reguläre Breite von 1,20 m war nicht zu denken.“
Der anstehende Bodenaushub wurde zu großen Teilen vor Ort wiederverwendet. | Foto: BQF e.V.
Der anstehende Bodenaushub wurde zu großen Teilen vor Ort wiederverwendet. | Foto: BQF e.V.

Mobile Mischanlage bereitet Aushub auf

Gemeinsam mit der Ing. Staatz Tiefbau-GmbH aus Winsen/Aller, die die Arbeiten durchführte, entschieden sich die Verantwortlichen daher für eine Verdichtung der Leitungsgräben mit Flüssigboden. Hierunter versteht man zeitweise fließfähige, selbstverdichtende Verfüllbaustoffe (ZFSV) auf Basis von aufbereitetem Erdaushub, geprüften Recyclingbaustoffen oder natürlichen bzw. aufbereiteten Sand-Kies-Gemischen unter Zugabe definierter Additive und Wasser. „So brauchten wir die Leitungsgräben nur auf eine lichte Grabenbreite von 0,65 m auszubaggern“, erklärt Tino Großmann, Geschäftsführer bei Staatz. „Zum Einsatz kam hierbei ein Saugbagger, mit dem ein deutlich wirtschaftlicheres Arbeiten im Vergleich zur sonst üblichen Handschachtung möglich war.“ Der für diese Maßnahme insgesamt ca. 550 m3 umfassende Bodenaushub wurde dann auf einem 2,5 km entfernten Zwischenlager separiert und sämtliche Bestandteile, die größer als 32 mm waren, herausfraktioniert. Anschließend wurde der Boden wieder auf die Baustelle zur Verfüllung der Leitungsgäben gefahren. Hier wurde er mit einer mobilen Mischanlage CM30+ zu Flüssigboden aufbereitet.
Dank der Flüssigbodentechnologie brauchten die Leitungsgräben nur auf eine lichte Grabenbreite von 0,65 m ausgebaggert zu werden. | Foto: BQF e.V.
Dank der Flüssigbodentechnologie brauchten die Leitungsgräben nur auf eine lichte Grabenbreite von 0,65 m ausgebaggert zu werden. | Foto: BQF e.V.

Flüssigboden von RMS Remake Soil

René Radmacher, Geschäftsführer der RMS Remake Soil GmbH aus Werder (Havel), erläutert das Herstellungsverfahren: „Das Grundmaterial wird in einen Chargenmischer eingebracht. Gleichzeitig wird ein Teil des Anmachwassers zugegeben, damit ein erster rheologischer (d.h. verflüssigender) Effekt erzielt wird. Zeitversetzt wird das Compound zum teilverflüssigten Boden zugeben und homogenisiert. Dieses bewirkt neben der Verstärkung des rheologischen Faktors den Beginn des Verfestigungsprozesses zum Erreichen der erforderlichen Tragfähigkeit. Mit dem Restwasser wird die optimale Fließfähigkeit, welche zur vollständigen Verfüllung des Bauobjektes notwendig ist, eingestellt. Nach der optimalen Mischzeit kann das Material ausgeschleust werden. Der fertige Flüssigboden wird schließlich über eine hydraulisch verstellbare Rutsche in den Leitungsgraben gefüllt. Eine laufende Überwachung der Rezepturen sichert dabei die Qualität des Bauwerks“, so Radmacher.

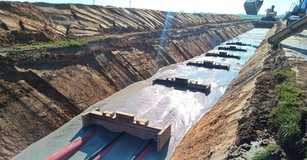

Der Flüssigboden gelangt über eine Rutsche in den Leitungsgraben. | Foto: BQF e.V.
Der Flüssigboden gelangt über eine Rutsche in den Leitungsgraben. | Foto: BQF e.V.

„Mit dieser Bauweise haben wir nicht nur eine Lösung für unser Platzproblem gefunden. Lediglich ein kleiner Überschuss an Bodenaushub musste entsorgt werden, der Großteil des Bodens wurde vor Ort wiederverwendet", erklärt Sven Kuschla. Dies spart im Vergleich zur konventionellen Bauweise eine Menge an Lkw-Kilometern und damit an CO2 ein. Tino Großmann ergänzt: „Das gesamte Verfahren bietet auch einen zeitlichen Vorteil. Schätzungsweise 20 Prozent schneller verlief die Maßnahme im Vergleich zur herkömmlichen Leitungsgrabenverfüllung.“

Der Flüssigboden wurde bei dieser Maßnahme mit einer mobilen Mischanlage (CM30+) der Firma Ing. Staatz Tiefbau-GmbH aufbereitet. | Foto: BQF e.V.
Der Flüssigboden wurde bei dieser Maßnahme mit einer mobilen Mischanlage (CM30+) der Firma Ing. Staatz Tiefbau-GmbH aufbereitet. | Foto: BQF e.V.

BQF definiert Qualitätsstandard

Um den bisher noch nicht genormten Baustoff Flüssigboden mit einer transparenten und zielgerichteten Qualitätssicherung am Markt zu platzieren, hat sich seit dem Jahre 2010 die Bundesqualitätsgemeinschaft Flüssigböden (BQF) das Ziel gesetzt, Richtlinien für diese Qualitätssicherung zu definieren und deren Umsetzung in der Praxis sicherzustellen. Hierzu Tino Großmann: „Seit 2021 ist das Unternehmen Ing. Staatz Tiefbau Mitglied bei der BQF. Das an uns verliehene Qualitätszeichen ermöglicht uns eine erfolgreiche Vermarktung dieser teilweise noch nicht ganz so bekannten Bauweise."

Rohrpost abonnieren!

Wir graben für Sie nach Neuigkeiten. Die Ergebnisse gibt es bei uns im Newsletter.

Jetzt anmelden!

Ich akzeptiere die Datenschutz-Bestimmungen.
Newsletter Anmeldung
Newsletter Anmeldung

Die Baumaßnahme am Sonnenweg soll im Sommer abgeschlossen sein. Sven Kuschla zeigt sich zufrieden: „In Zukunft werden wir in unserem Stadtgebiet bei ähnlichen Maßnahmen verstärkt Boden dezentral aufbereiten und auf die Bauweise mit Flüssigboden setzen.“

Der Flüssigboden ist fließfähig und umschließt die Leitungen vollumfänglich. | Foto: Ing. Staatz Tiefbau-GmbH
Der Flüssigboden ist fließfähig und umschließt die Leitungen vollumfänglich. | Foto: Ing. Staatz Tiefbau-GmbH
